Phó Chủ tịch UBND tỉnh Trần Phước Hiền kiểm tra Dự án Thủy điện Sông Liên 2

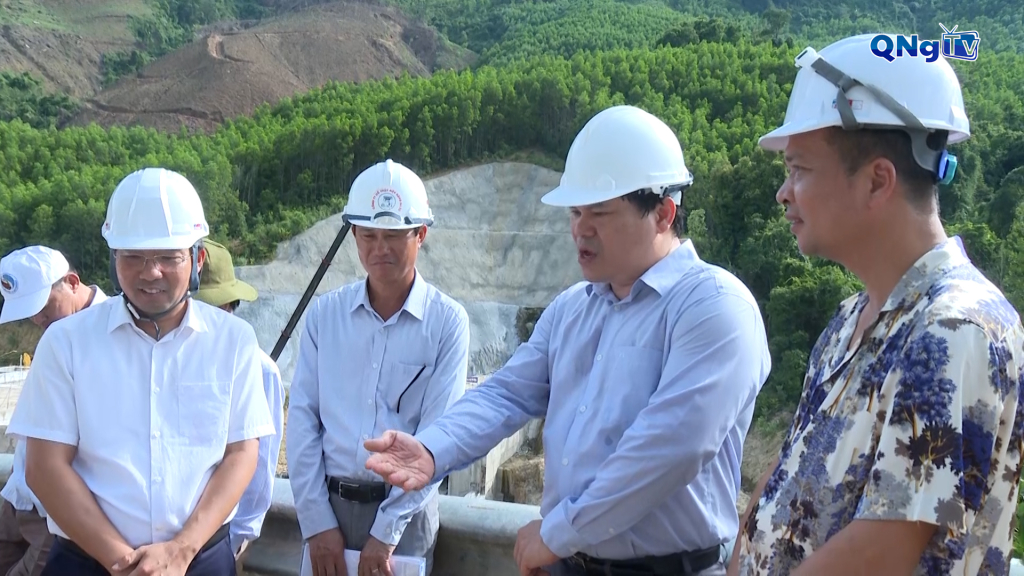

(QNgTV)- Chiều 21/8, kiểm tra tiến độ thực hiện Dự án Thủy điện Sông Liên 2, Phó Chủ tịch UBND tỉnh Quảng Ngãi Trần Phước Hiền yêu cầu, ngoài công tác xây lắp, chủ đầu tư cần phối hợp với sở, ngành, địa phương giải quyết các vướng mắc về thủ tục đất đai, giải phóng mặt bằng và một số bất cập của dự án, thông điểm nghẽn, thúc đẩy tiến độ dự án đúng kế hoạch.
Dự án Thủy điện Sông Liên 2 được khởi công từ tháng 7/2023 do Công ty Cổ phần Đầu tư Điện năng Ba Tơ làm chủ đầu tư. Hiện nhiều hạng mục chính như cụm đầu mối, đường tránh ngập, nhà điều hành... đã cơ bản hoàn thành. Chủ đầu tư đang tập trung thi công hầm dẫn nước, lắp đặt 2 tổ máy, xây trạm phân phối và hệ thống đường dây. Dự kiến công trình sẽ hoàn thành, tích nước và phát điện vào tháng 8/2026. Công tác giải phóng mặt bằng đang được đẩy nhanh.
Trong tổng diện tích gần 51ha, đã có gần 15ha được giao đất đợt I; hơn 26ha đang chờ phê duyệt chuyển mục đích sử dụng đất; phần còn lại đang được đo vẽ, kiểm kê lập phương án bồi thường. Chủ đầu tư đã trình phương án phòng chống lũ năm 2025, đảm bảo an toàn công trình và khu vực dân cư. Chủ đầu tư kiến nghị UBND tỉnh tháo gỡ vướng mắc liên quan đến thủ tục cấp phép khai thác nước mặt, thuê đất công trình ngầm, đầu tư đường tránh ngập, thỏa thuận đấu nối và cấp điện áp vận hành. Đồng thời, đề xuất điều chỉnh vị trí đập và nhà máy do điều kiện địa chất không phù hợp với quy hoạch hiện tại, ảnh hưởng đến an toàn thi công và vận hành.
Tại buổi kiểm tra, Phó Chủ tịch UBND tỉnh Trần Phước Hiền đánh giá cao nỗ lực của chủ đầu tư trong việc triển khai dự án. Nhấn mạnh, đây là dự án có vai trò quan trọng trong việc đảm bảo an ninh năng lượng và thúc đẩy phát triển kinh tế – xã hội khu vực miền núi, do đó, yêu cầu chủ đầu tư cần phối hợp chặt chẽ với các sở, ngành, địa phương để tháo gỡ kịp thời các vướng mắc, đặc biệt trong công tác đất đai, giải phóng mặt bằng và các thủ tục kỹ thuật.
Phó Chủ tịch UBND tỉnh cũng đề nghị các sở, ngành chức năng tập trung hỗ trợ chủ đầu tư xử lý nhanh các hồ sơ liên quan đến dự án. Các đơn vị liên quan phối hợp chặt chẽ, phát huy trách nhiệm, đẩy nhanh tiến độ thi công, đảm bảo công trình về đích đúng kế hoạch, phục vụ tốt cho phát triển kinh tế - xã hội địa phương.
